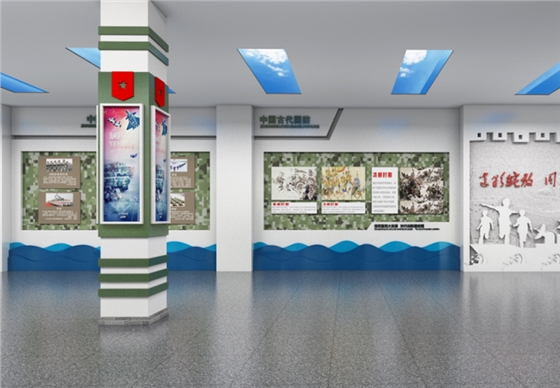

军史馆设计要花多少钱?工期多长?验收查什么?这是立项阶段被问得最多的三个问题。直接给结论:常规200至500平方米的军史馆,总投入多在每平方米2500至4500元之间,工期4至6个月,验收围绕史实、施工、设备三条线展开。以下按问答形式展开,供立项参考。
问:军史馆预算主要由哪几块构成?
四大块:内容策划与展陈大纲约占10%至15%;空间装修与展墙制作约占40%至50%;多媒体设备约占20%至30%;灯光、家具与标识等配套约占10%。预算紧张时优先保内容与施工质量,多媒体做减法——先保证展墙图文扎实,再考虑数字展项。广州聚桥文创报价单会把四块费用分列,方便单位按需取舍。
问:哪些地方最容易超预算?
情景复原:1:1场景效果好但单价高,建议全馆只做一处重点场景;
异形吊顶与雕塑:按展开面积计价,造型越复杂翻倍越快;
多媒体二次点播:影片源文件与数据库要一次买断,避免按年付费。
控制办法很简单:合同采用固定总价加签证变更,方案深化后不再允许口头加项。
问:工期怎么排?哪个环节最容易拖?
标准节奏是:大纲与史料梳理1至1.5个月,方案深化1个月,施工与多媒体安装2至3个月,布展与调试0.5个月。最容易拖的是史料审定——涉密内容逐级报批周期不受施工方控制,所以建议大纲审定与方案设计并行推进,把审查窗口前置。正规的军史馆设计公司会附一张带责任方的进度表,把部队侧需要配合的事项标注出来。
问:验收查什么?
三条线:史实线,编纂小组逐板核对文字、照片与番号;施工线,查展墙垂直度、漆面、展柜五金与灯光照度;设备线,多媒体连续开机72小时无故障,数据库与影片源文件移交完整。验收合格后再进入质保期,一般展墙质保两年、设备按厂家承诺执行。
问:能不能分期建设?
可以。一期做序厅、历程区与英模区,把骨架立起来;二期视预算补充数字展项与专题区。立项时预留管线与墙面荷载,二期施工就不会伤及一期成品。
